ژوندۍ
ژوندۍ
spot_img

وروستی خبرونه

کار پروژه کاسا-۱۰۰۰ در سه فاز در افغانستان جریان دارد

پروژه کاسا-۱۰۰۰ یکی از پروژه‌های اساسی تأمین انرژی برق در منطقه می‌باشد که ظرفیت مجموعی انتقال آن بالغ بر ۱۳۰۰ میگاوات برق است.

کار این پروژه استراتژیک که برق آسیای مرکزی را به آسیای جنوبی انتقال می‌دهد، اکنون در سه فاز در داخل خاک افغانستان جریان دارد.

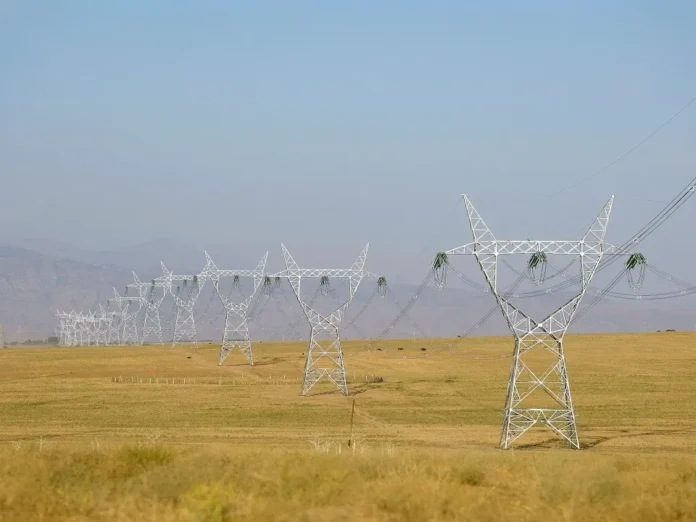

کارهای فاز نخست پروژه بزرگ انتقال انرژی برق کاسا-۱۰۰۰ در ماه دسامبر سال ۲۰۲۴ دوباره آغاز شد؛ این فاز به طول ۱۹۷ کیلومتر، از بندر شیرخان تا ولسوالی ده‌صلاح امتداد دارد و شامل ۵۶۴ پایه انتقال برق است.

فاز دوم این پروژه با طول ۱۹۶.۴ کیلومتر شامل ۵۸۷ پایه انتقال برق است و ولایت‌های بغلان، پنجشیر و کاپیسا را در بر می‌گیرد.

فاز سوم این پروژه که از چهار ولایت کاپیسا، کابل، لغمان و ننگرهار عبور می‌کند، در نهایت به خط فرضی دیورند در تورخم می‌رسد و با طول ۱۸۸.۴ کیلومتر شامل ۵۶۲ پایه انتقال برق می‌باشد.

این پروژه استراتژیک منطقه‌ای که برق آسیای مرکزی را از طریق افغانستان به آسیای جنوبی انتقال می‌دهد، به‌عنوان یکی از بزرگ‌ترین پروژه‌های حیاتی شناخته می‌شود که منافع مشترک و استراتژیک کشورهای مختلف در آن نهفته است.

عواید پروژه اتصال منطقه‌ای کاسا-۱۰۰۰ سالانه حدود ۶۰ میلیون دالر برای افغانستان برآورد می‌شود و نقش اساسی در ثبات اقتصادی کشورهای منطقه ایفا می‌کند.
